建筑木工支模板 建筑木工支模板多少钱一平方
施工规范与质量保障
在建筑施工中,确保每个细节的准确与规范至关重要。本文将深入探讨各种施工环节中的常见问题及其解决方案,以确保工程质量与安全性。
通用性原则
施工中必须遵循以下通用性原则:
① 严禁使用小于30cm的小板进行碎拼。
② 根据《人民防空工程质量验收与评价标准》(RFJ01-2015)第6.4.2条,外墙及相关墙体的模板安装需严格控制,固定模板的对拉螺栓不得使用套管或混凝土预制件,人防区螺杆需选用止水螺杆,止水片尺寸应为8×8cm。
③ 对于跨度不小于4米的现浇混凝土梁、板,模板应按1-3‰进行起拱处理。
④ 在大梁模板施工时,应先封堵一侧,待梁钢筋绑扎完成后再支设另一侧模板。

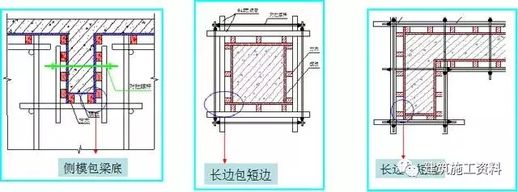

⑤ 模板配模应遵循长边包短边的原则,尽量采用横配方式。
楼梯支模

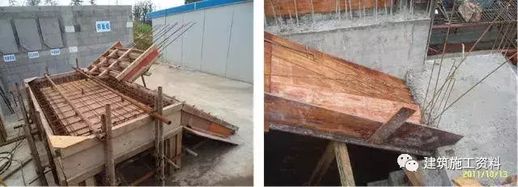

在楼梯施工过程中,经常出现的问题是每层起步处的垃圾与杂物未能清理干净,这会影响到后续的加固工作。此问题需引起高度重视。
拆模后发现的质量通病包括:
(1) 每层楼梯起步的根部垃圾未能有效清除,导致加固不牢;
(2) 楼梯踏步板内未合理设置马凳钢筋,或者设置的位置、数量不够,马凳钢筋强度不足,造成面层钢筋保护层过大。
针对上述问题,应采取以下防治措施:
(1) 在施工过程中,及时清理垃圾和杂物,建议使用吸尘器或水冲洗,以确保根部干净;
(2) 楼梯踏步的马凳钢筋需确保尺寸准确且具备足够的强度,建议直径不小于Φ14。

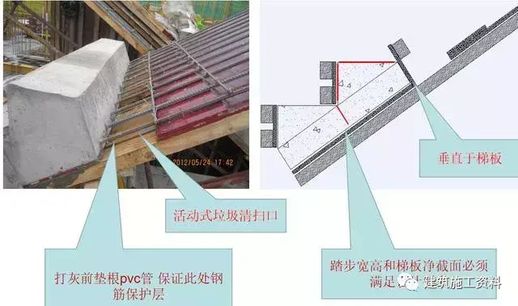

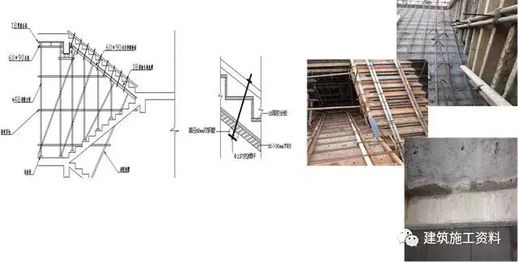

在楼梯施工缝的预留位置应符合规范要求,最好设置在受力最小的梯段三分之一处,以利于楼梯的顺利浇筑。
剪力墙支模

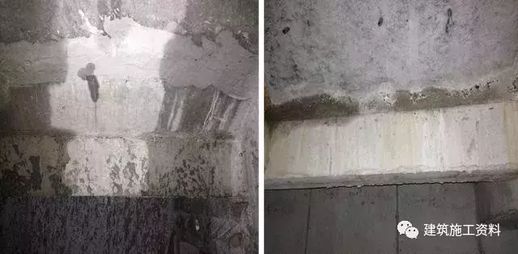

在剪力墙施工时,外墙面上下层接槎处模板错位以及拼缝不严的问题频繁出现。为确保施工质量,应在层间接茬部位留置老螺栓,并在加固外围模板时弹线粘贴胶带,防止流浆和胀模,老螺栓位置应低于接槎7-8cm,且间距不超过600mm。
模板底口必须加双面胶,建议加设通长的压脚方木,以增强稳固性。
在处理墙柱阴阳角模板时,需避免扭曲变形。对拉螺栓孔的距离不应超过400×400mm,第一排的距离应小于200mm,底部两排对拉螺栓应使用双螺母,加固后不得松动。转角阴角处可采用木方做次龙骨,确保墙柱模板校正与加固的准确性和稳定性。
墙柱阴阳角处应使用大模板,并严格控制角度,确保施工精度。
柱支模
柱截面应采用钢管背楞,并在墙柱模板与楼板交界处填塞压脚砂浆,以确保强度提前达到要求。
梁柱节点
梁与柱的接缝常出现错位和拼缝不严的情况。在柱与梁交接处,模板应采用整块模板开U形槽的方式,不应使用小模板拼组,以确保连接部位的整体性。
梁支模
当梁腹高度低于700mm时,应在中间加扣步步紧,同时在梁上口模上加设斜撑;若梁腹高度在700mm及以上,必须加设水平对拉螺杆,确保梁的稳定性和强度。
对边梁及楼梯间休息平台梁(外侧),应增加铁丝14#对,加固间距原则为≤500mm,严禁与外架相连。
预留洞
施工现场如加固不牢,会导致拆模后变形严重,这在实际施工中应特别注意。
电梯井支模
电梯井的支撑示意图应确保上口四周的方木与型钢稳固,并在阴角处设置相互顶撑,核心筒处模板的每侧需预留老墙螺杆,以防错台。
建议在电梯井内模板配置时,按照左侧图示进行,四个阴角处均需配置定型角模,混凝土浇筑完后可整体拆除模板。
在标准层后,电梯井内应采用型钢制作的钢平台,平台上固定灯笼架,浇筑完后用塔吊吊至上层结构。
后浇带支模
后浇带的支撑系统要求独立,不能与其他支撑系统相连。
降板吊模
在卫生间的降板加固过程中,采用定型吊模有效控制了结构尺寸及重复利用效率。对于楼层局部板的降板厚度控制,现场预制相应板厚的“T”字钢筋并与梁侧箍筋焊接,以有效控制吊模的高度及板厚截面。
通过对各施工环节的深度解析,可以看到,严谨的施工规范与细致的质量控制是确保建筑工程顺利进行和达到最终效果的关键。细致入微的管理和严格的执行,将为后续的工作打下坚实的基础。
